公司3号机组A修五大件拆卸起吊顺利完成

日期: 2020-07-06


      7月4日16时,3号机组最后一个大件转轮的成功吊出,水轮光能机组五大件已全部顺利吊出,标志着3号机组A级大修拆除阶段工作全部完成。
      检修前,公司认真制定检修工作计划,严格落实检修过程中危险点预控措施,明确各工作面的安全风险,制定详细的施工方案和“五大件”吊装方案。
      上机架、转子、下机架、顶盖、转轮的拆卸与吊出是bat365在线平台光能站机组大修的五个重要环节,为确保3号机组A修拆除、回装阶段工作的安全有效进行,保障参与人员及设备的安全,确保起吊工作的顺利开展。公司精心组织,周密部署,编写了3号发变组A级检修上机架、转子、下机架、顶盖、转轮吊装施工组织措施及风险评估,做足了充分的准备。

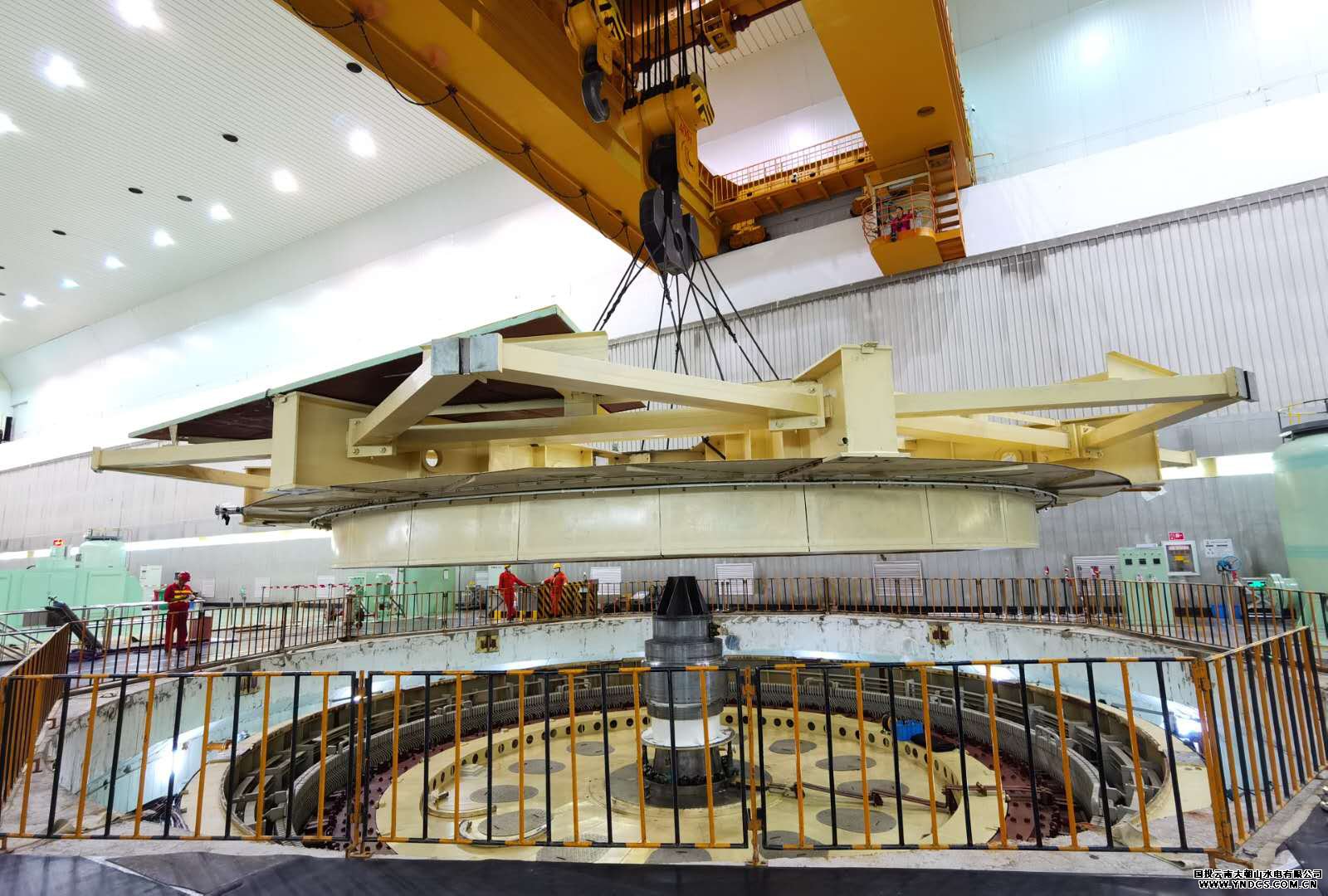

      上机架是机组 A 级检修中吊出的第一个大件, 6月22日15时,上机架一次顺利起吊成功。
      转子吊装是机组A级检修中起吊重量最重的一个大件。起吊前,公司组织专业人员会同葛洲坝检修人员对光能机转子吊出所使用的吊具、钢丝绳,桥能源源进行了详细检查,确保起吊安全顺利进行。

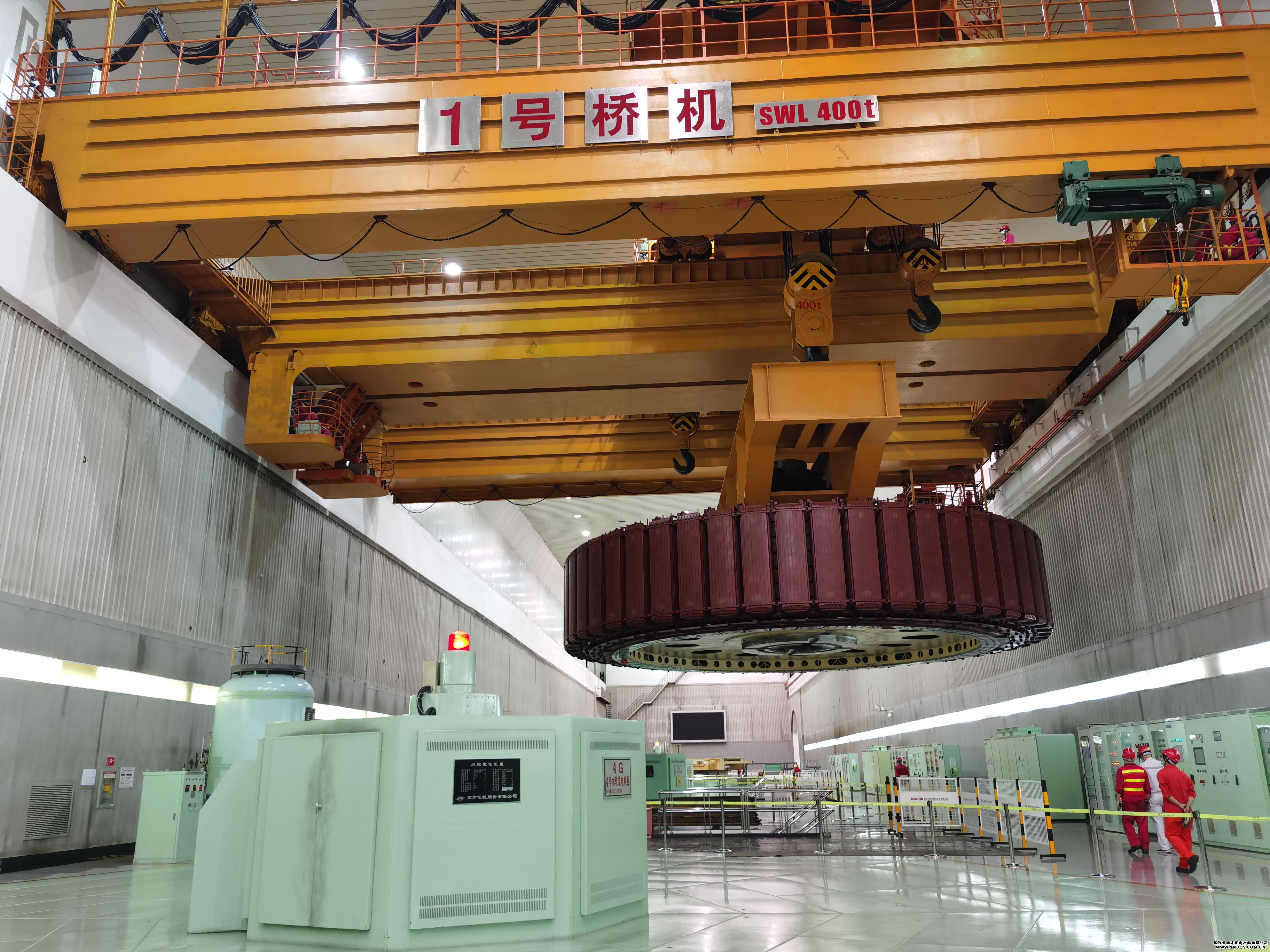

      6月25日进行转子起吊工作,转子起吊过程中,在两台桥机上设专人对机械、电气部分监视,以应对发生桥机滑块脱槽、溜钩以及电气部分故障的应急处理。,历经1小时40分钟,转子起吊工作一次顺利完成,为下一步的水轮机部分部件拆解及其他设备的检修争取了宝贵时间。

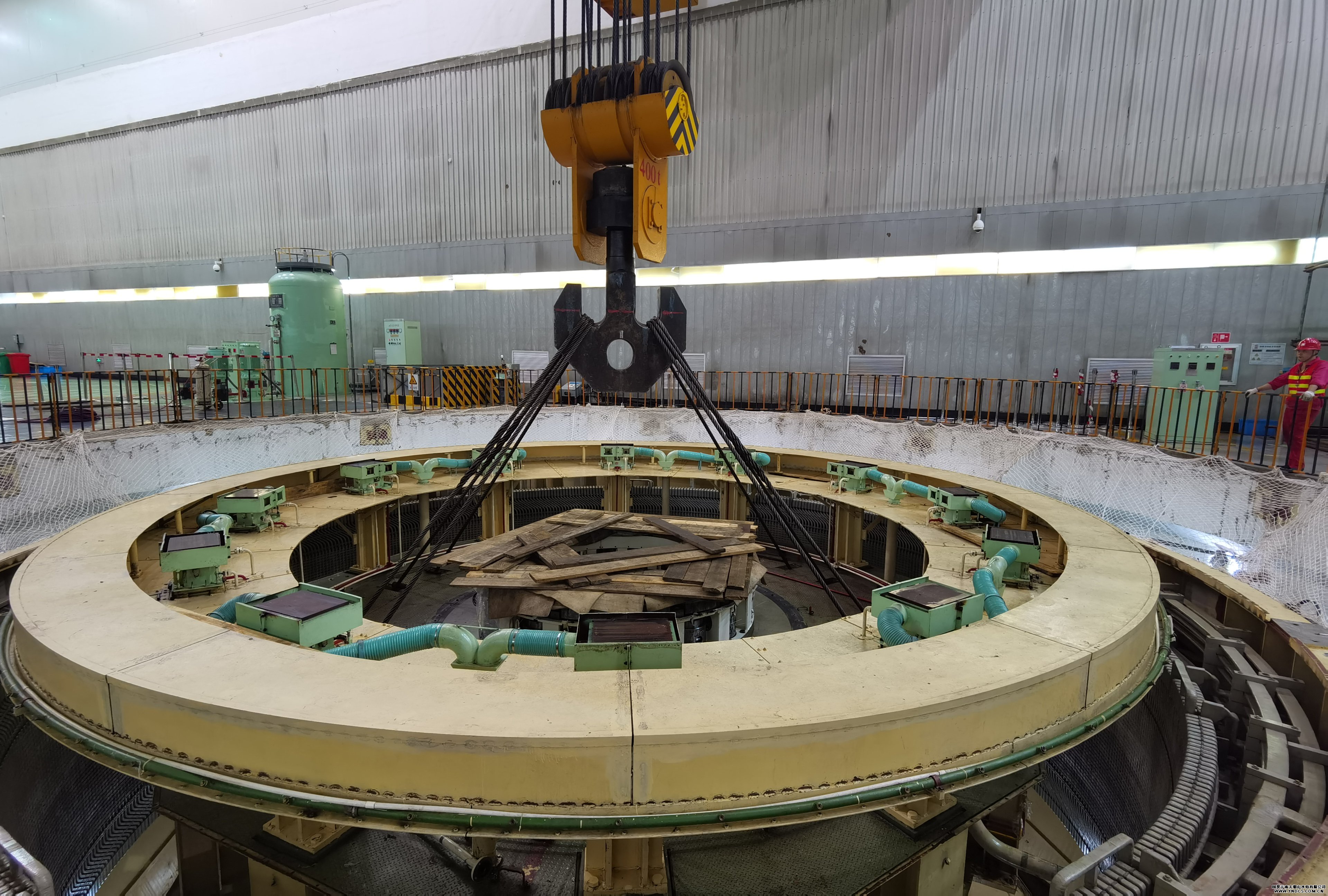

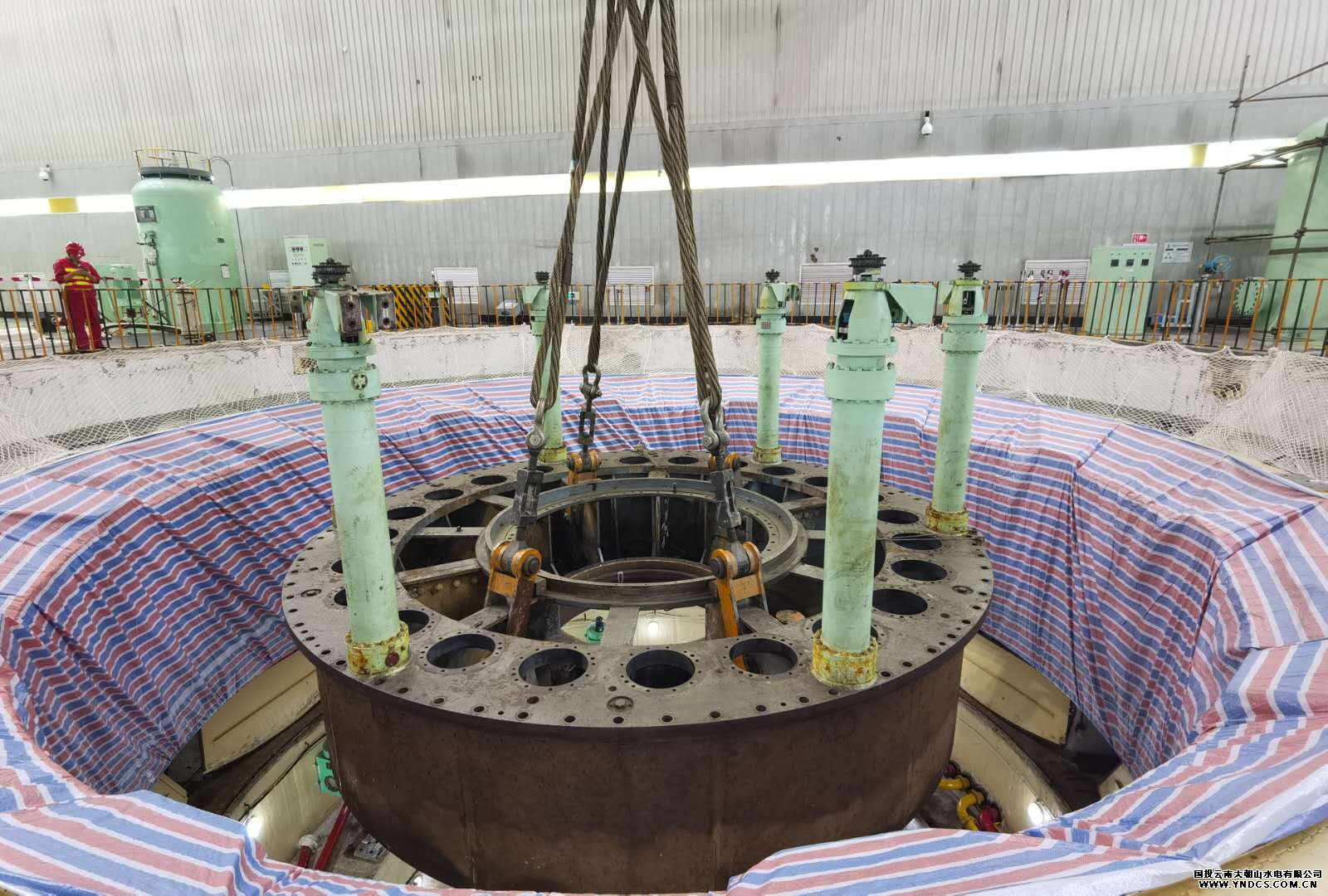

      6月29日10时,下机架按检修工期起吊成功。起吊过程中,由专业起重负责人统一指挥,各部分参与人员分工明确、安全有序。
      7月3日15时,顶盖起吊完成。由于检修工期优化,全体检修人员克服了工作强度大、加班频次多、安全任务重等困难,在全体检修人员的努力以及各部门的配合下,新工期计划定于7月4日的顶盖起吊工作提前一天完成。

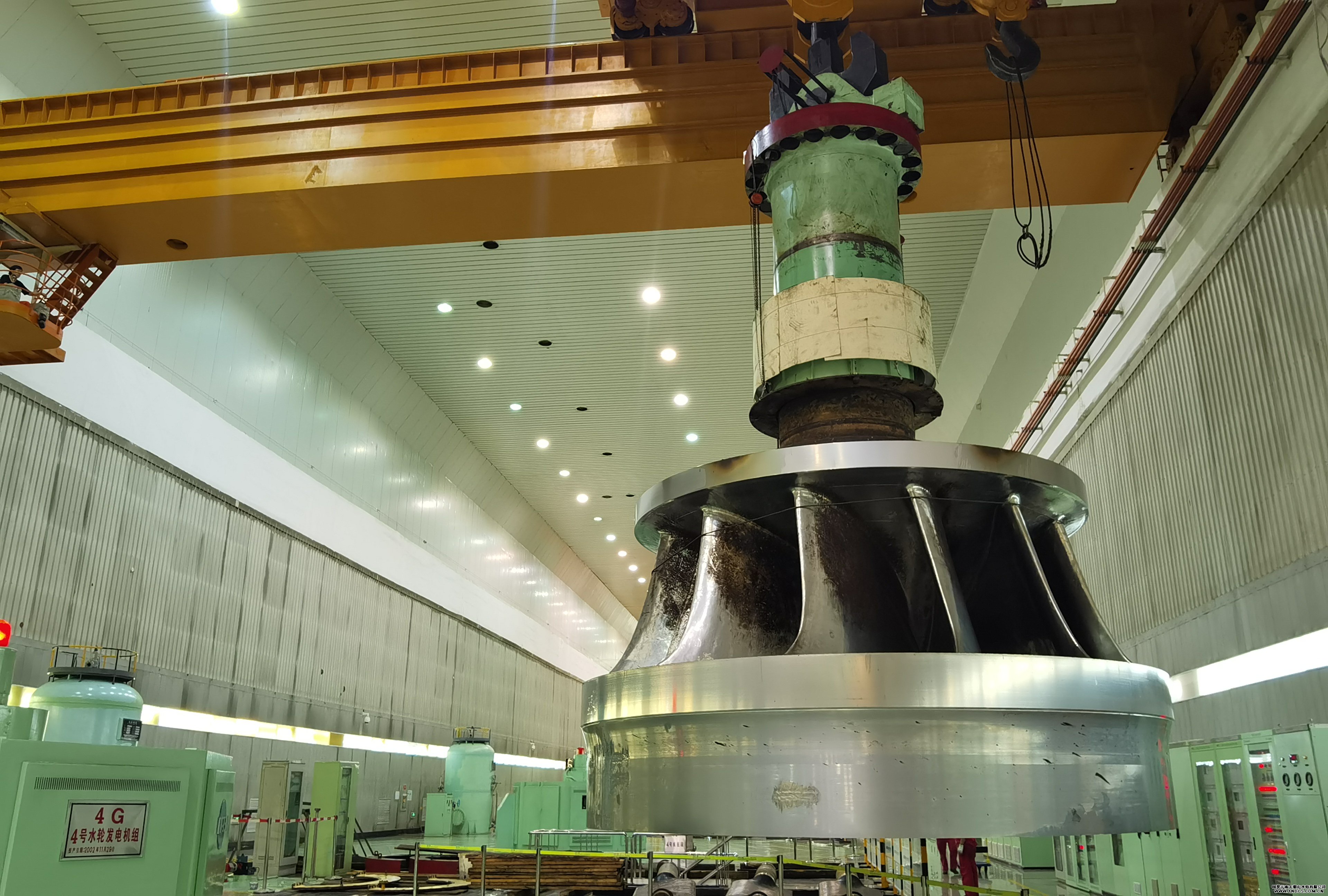

      转轮是水轮机组的核心部件, 7月4日16时,转轮缓慢吊出基坑至最高位置,随着转轮平稳移动下落到安装场专用支墩,标志着3号水轮光能机组五大件已全部顺利吊出。比原计划工期缩短两天,比重新优化的工期提前一天,3号机组A级检修第一阶段任务圆满完成,为接下来的检修工作顺利开展打下坚实基础。
      检修现场,工器具摆放整齐有序,安全围栏、绝缘垫铺设整洁,安全措施到位,展现了良好的安全文明施工好风貌;检修期间公司安全管理人员到现场进行安全监督,了解起吊组织情况和安全技术控制情况,并检查现场安全文明生产执行情况,严查安全、技术措施落实情况、各项操作及作业指导书的执行情况,确保现场安全可控、在控,确保检修工作安全有序开展。
      在下一步的检修中,公司将严格落实各项安全管控措施,继续做好检修质量管控工作,加强作业过程的质量监管,全体检修工作人员将齐心协力、确保安全、高质量完成机组检修工作。





相关信息

XML 地图
